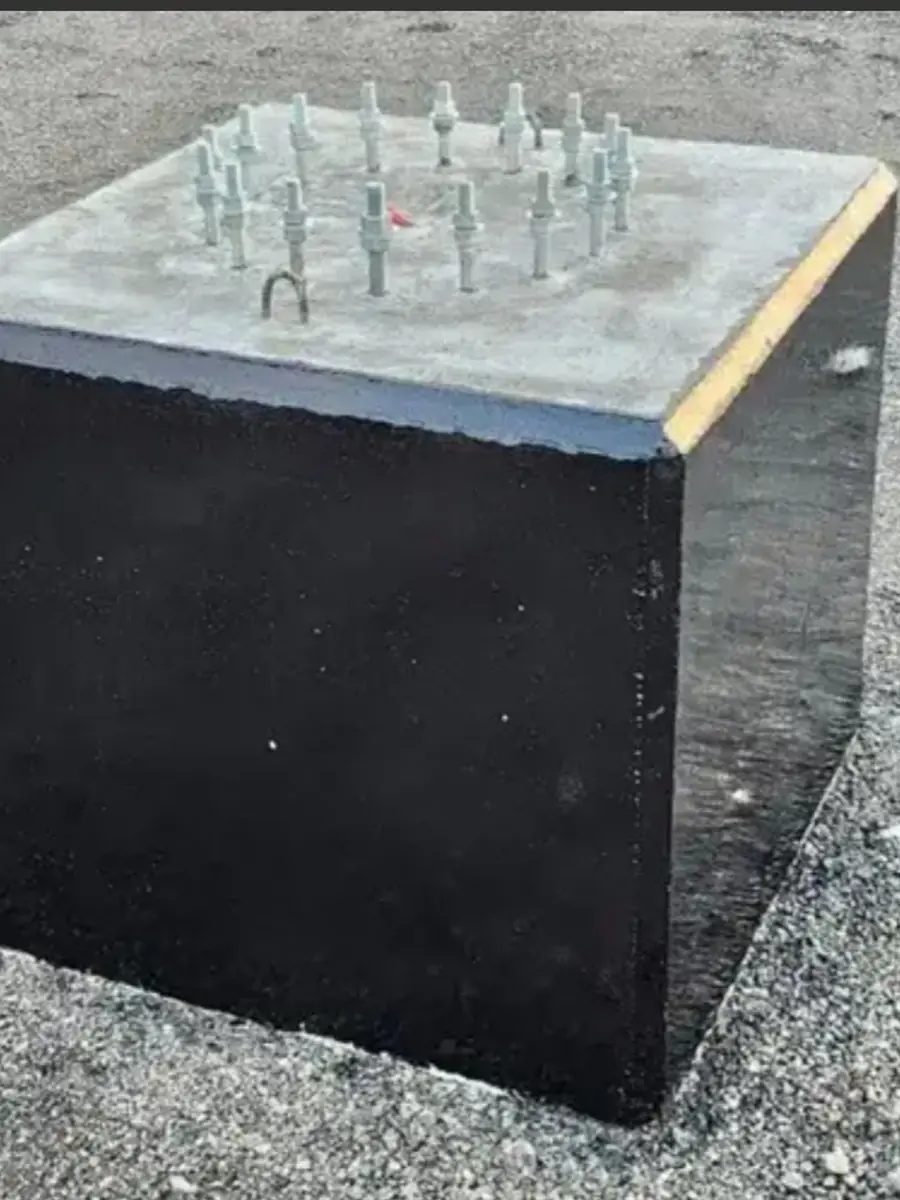

قاعدة خرسانية مسبقة الصبّ لعمود إنارة من مصنع أكتار مع مسامير تثبيت مجلفنة
عودة للمدوّنة
دليل فني١٣ يونيو ٢٠٢٦9دقيقة قراءة

أساسات أعمدة الإنارة وتركيبها — دليل لقاعدة سليمة تحمل العمود طوال عمره

العمود لا يقف على نفسه؛ يقف على أساسه. دليل فني لأساسات أعمدة الإنارة في مشاريع المملكة: القواعد الخرسانية المسبقة الصبّ مقابل المصبوبة في الموقع، حساب مقاس القاعدة لأحمال الرياح والانقلاب وفق كود البناء السعودي SBC 301، منظومة لوح القاعدة ومسامير التثبيت (ASTM F1554)، درجة الخرسانة وزمن المعالجة قبل النصب، مجاري الكابلات والتأريض، وتسلسل التركيب الصحيح والأخطاء الشائعة.

لماذا الأساس بأهمية العمود نفسه — وأحيانًا أكثر

أغلب مواصفات المشاريع تُفصّل العمود — ارتفاعه ونوعه وتشطيبه — ثم تختزل الأساس في سطر واحد "قاعدة خرسانية". لكن العمود لا يقف على نفسه؛ يقف على أساسه، وهذا الأساس هو ما يحوّل الأحمال الرأسية والأفقية والعزوم — وزن العمود والكشّاف، وضغط الرياح على المساحة المعرّضة، وعزم الانقلاب الناتج عنها — إلى الأرض دون ميلان ولا اقتلاع. عمود سليم على أساس ضعيف يميل أو ينقلب؛ والعكس نادر الحدوث.

خطورة فشل الأساس أنه لا يظهر يوم التركيب، بل بعد أشهر أو بعد أول عاصفة رياح قوية. يبدأ بميلان طفيف يكبر مع كل دورة حِمل، أو بشروخ حول رقبة القاعدة، وقد ينتهي بانقلاب عمود على طريق أو موقف. ولأن إصلاح أساس مُنفَّذ خطأً يعني هدمه وإعادة صبّه وإعادة النصب، فإن الكلفة الحقيقية للخطأ تتضاعف مقارنةً بكلفة تنفيذه صحيحًا من البداية.

القاعدة العملية: الأساس عنصر إنشائي يُصمَّم بالحساب لا بالعادة. كما أن ارتفاع العمود يُشتقّ من هدف الإضاءة كما في دليل اختيار ارتفاع العمود، فإن مقاس الأساس يُشتقّ من أحمال ذلك العمود نفسه — فكلّما ارتفع العمود وطال ذراعه وزاد عدد كشّافاته، كبر الأساس الذي يلزمه. لذلك يُقرأ هذا الدليل مقترنًا بدليل ارتفاع العمود ودليل مواصفات SASO وIEC للمناقصات.

القاعدة المسبقة الصبّ مقابل المصبوبة في الموقع

للأساس مساران تنفيذيان. المصبوب في الموقع (cast-in-place) يُصبّ داخل حفرة في الأرض بعد تثبيت قفص التسليح وقفص مسامير التثبيت ومجاري الكابلات، ثم يُترك ليُعالَج. والمسبق الصبّ (precast) قاعدة جاهزة تُصبّ في المصنع داخل قالب فولاذي تحت ظروف حرارة ورطوبة مضبوطة، فتصل الموقع كاملةً بمساميرها ومجاريها، وتُركَّب في ساعة أو ساعتين دون انتظار معالجة.

الفرق الجوهري في الزمن والثبات النوعي. القاعدة المصبوبة في الموقع تتطلّب انتظار معالجة الخرسانة — غالبًا أيامًا قبل النصب — وتُعالَج في العراء معرّضةً للحرّ والغبار وتفاوت ظروف الصبّ، ما يجعل قوّتها الفعلية أكثر تباينًا. أما المسبقة الصبّ فتُعالَج في بيئة مضبوطة فتُعطي قوّة أعلى وأكثر اتساقًا، وتزيل من جدول المشروع زمن المعالجة في الموقع، وتسمح بالتركيب في أي طقس أو موسم.

المفاضلة عملية لا مطلقة: المسبق الصبّ يناسب الكميات المتكرّرة والمقاسات النمطية والجداول الضيّقة (طرق وممرات ومواقف ومشاريع كاميرات)، حيث تختصر القاعدة الجاهزة أسبوعًا من الانتظار لكل موقع. والمصبوب في الموقع يبقى منطقيًا للقواعد كبيرة الحجم غير النمطية، أو حيث يصعب نقل قاعدة ثقيلة جاهزة. وفي الحالتين يبقى التصميم — مقاس القاعدة والتسليح — هو الحاكم، لا طريقة الصبّ وحدها.

تحجيم القاعدة لأحمال الرياح والانقلاب وفق SBC 301

مقاس الأساس قرار حسابي، لا رقم يُنسخ من مشروع سابق. الحِمل الحاكم لأعمدة الإنارة في المملكة هو حِمل الرياح: تدفع الرياح المساحة المعرّضة للعمود والذراع والكشّاف، فينشأ عزم انقلاب عند قاعدة العمود يزداد مع ارتفاع نقطة تأثيره. ومهمّة الأساس مقاومة هذا العزم بوزنه الذاتي ومقاومة التربة المحيطة، بحيث لا ينقلب العمود ولا يتولّد شدّ صافٍ يقتلع جانبه المواجه للريح.

يضع كود البناء السعودي SBC 301 (كود الأحمال والقوى، المبني على ASCE 7 مع تعديلات محلية) منهجية تحديد حِمل الرياح التصميمي وتوافيق الأحمال. ومن أبرزها للأساس توافيقُ تحكم حالة الانقلاب/الاقتلاع — مثل 0.9 ميت + 1.0 رياح — التي يجب أن تتجاوز فيها مقاومة الأساس ووزنه عزمَ الانقلاب بهامش أمان، وألّا يتولّد شدّ صافٍ تحت القاعدة في حالة القاعدة المنفردة. وتُتحقَّق التفاصيل الدقيقة دائمًا مقابل أحدث نسخة من النصّ ومع مهندس إنشائي.

المبدأ الذي يربط العمود بأساسه: كلّما زاد ارتفاع العمود ارتفعت ذراع عزم الرياح؛ وكلّما طال الذراع وزاد عدد الكشّافات اتّسعت المساحة المعرّضة؛ وكلّاهما يكبّر العزم فيكبّر الأساس اللازم لمقاومته (عرضًا وعمقًا ووزنًا). لذلك لا يُصمَّم أساس واحد "يصلح للكل": عمود حديقة بثلاثة أمتار يحتاج قاعدة صغيرة، بينما عمود طريق باثني عشر مترًا بذراعين يحتاج قاعدة أكبر بمراحل — لا لأنه أثقل فحسب، بل لأن عزم الرياح عليه أكبر بكثير.

لوح القاعدة ومنظومة مسامير التثبيت

يلتقي العمود بالأساس عند لوح القاعدة (base plate) المُلحَم في قاعدته، والمثبَّت على الخرسانة بمسامير تثبيت مصبوبة فيها (anchor bolts). المعيار الشائع لهذه المسامير عالميًا هو ASTM F1554 الذي يصنّفها بحسب إجهاد الخضوع إلى ثلاث درجات: 36 و55 و105 كيلو رطل/بوصة²، ويُرمَز لها لونيًا (أزرق/أصفر/أحمر) لسهولة التمييز في الموقع. والدرجة 55 هي المعتادة لأعمدة الإنارة وإشارات المرور. وتُجلفَن المسامير والصواميل بالغمس الساخن لمقاومة التآكل، انسجامًا مع منطق حماية العمود نفسه.

تُرتَّب المسامير على "دائرة مسامير" (bolt circle) بقطر ونمط مطابقين تمامًا لثقوب لوح القاعدة، وتُثبَّت أثناء الصبّ بقالب توجيه (template) يضمن تطابق المواقع والمحاور ورأسية المسامير. ويُترَك جزء من المسمار بارزًا فوق سطح الخرسانة (projection) بطول كافٍ لاستيعاب الصواميل العلوية والسفلية واللوح والجلفنة. أي خطأ في القطر أو النمط أو البروز يعني عمودًا لا يجلس على قاعدته — وهو من أكثر أخطاء الموقع كلفةً.

تُستخدم في الأعمدة المتوسطة والكبيرة منظومة الصواميل المزدوجة: صواميل تسوية سفلية (leveling nuts) تحت اللوح وصواميل ربط علوية فوقه. تتيح صواميل التسوية ضبط رأسية العمود بدقّة قبل الربط النهائي، ثم تُملأ الفجوة بين اللوح والخرسانة بمونة عدم انكماش (non-shrink grout) بعد التحقّق من الرأسية والتسوية، لتنقل الحِمل بانتظام إلى الأساس. وتُربَط المسامير بعزم الربط المحدّد في التصميم على تتابع متقاطع لتوزيع الحِمل بالتساوي.

درجة الخرسانة وزمن المعالجة قبل النصب

قوّة الأساس قوّة خرسانته المسلّحة. تُحدَّد للأساس درجة خرسانة (مقاومة انضغاط مميّزة) كافية لمقاومة أحمال المسامير والضغط الموضعي تحت اللوح، مع تسليح يقاوم الشدّ الناتج عن عزم الانقلاب. وتُصرَف هذه القيم من التصميم الإنشائي ومتطلّبات المشروع، لا من العادة، وتُوثَّق بتقارير اختبار مكعّبات الخرسانة عند التسليم.

المرجع القياسي لقوّة الخرسانة هو قوّتها عند 28 يومًا، لكن لا يلزم انتظار 28 يومًا كاملةً قبل النصب: الحاكم هو بلوغ الخرسانة قوّة كافية لمقاومة أحمال النصب وشدّ المسامير، وهي قوّة تُبلَغ عادةً قبل ذلك بكثير حسب الخلطة وظروف المعالجة. والنصب المبكّر — على خرسانة لم تكتسب قوّتها بعد — من أخطر الأخطاء، إذ قد يشقّق رقبة القاعدة حول المسامير قبل أن يتحمّل المشروع أي حِمل تشغيلي.

هنا تظهر ميزة القاعدة المسبقة الصبّ: لأنها عُولِجت في المصنع وبلغت قوّتها قبل أن تصل الموقع، تختفي مخاطرة المعالجة في العراء والنصب المبكّر، ويُحذَف زمن الانتظار من الجدول. أما القاعدة المصبوبة في الموقع فتلزمها فترة معالجة محميّة (ترطيب أو أغطية مانعة للتبخّر) تُقاوم جفاف الخرسانة السريع في مناخ المملكة الحارّ، وهو عامل يُهمَل كثيرًا فيضعف السطح ويقلّ تماسكه.

مجاري الكابلات والتأريض المصبوبة في الأساس

الأساس ليس كتلة خرسانية صمّاء؛ تُصبّ فيه ممرّات للخدمات لا يمكن إضافتها لاحقًا. أهمّها مجرى الكابلات (conduit): مواسير تمرّ من جوف العمود عبر الأساس إلى شبكة التغذية الأرضية، تُوضَع وتُثبَّت قبل الصبّ بمواقع ومناسيب مطابقة لباب التفتيش في العمود ولشبكة المشروع. نسيان المجرى أو خطأ موقعه يعني كسر الأساس بعد صبّه لتمرير الكابل — وهو ضرر دائم.

يُصبّ كذلك التأريض الإنشائي: قطب أو شريط تأريض موصول بنقطة التأريض في العمود، يحمي من تسرّب الكهرباء والصواعق. التأريض السليم شرط سلامة لا رفاهية، خصوصًا على الطرق المكشوفة، ويتكامل مع الحماية من الاندفاعات على مستوى الكشّاف التي يتناولها دليل مواصفات SASO وIEC. تأريض ناقص أو مفقود خطر خفيّ لا يظهر حتى أول عطل كهربائي أو صاعقة.

لذلك يُخطَّط ترتيب المجاري والتأريض قبل صبّ الأساس لا بعده: مواقعها ومناسيبها وزواياها تُحدَّد على المخطّط وتُثبَّت في القالب. وميزة القاعدة المسبقة الصبّ أنها تصل ومجاريها وتأريضها مدموجة فيها مصنعيًا بمواقع مضبوطة، فتقلّ أخطاء الموقع التي تنشأ غالبًا من العمل اليدوي قبل الصبّ تحت ضغط الوقت.

تسلسل التركيب الصحيح خطوة بخطوة

يبدأ التركيب بالحفر إلى العمق والأبعاد المحدّدة في التصميم، ثم تجهيز قاع الحفرة ودكّه. في حالة الصبّ بالموقع: يُركَّب التسليح وقفص المسامير بقالبه ومجاري الكابلات والتأريض، ثم تُصبّ الخرسانة وتُهزّ لإزالة الفراغات، وتُترَك للمعالجة المحميّة حتى تبلغ القوّة الكافية. وفي حالة المسبق الصبّ: تُنزَل القاعدة الجاهزة في الحفرة وتُسوّى أفقيًا وتُربَط الردميات حولها — فيُختصر زمن المعالجة كلّيًا.

بعد جاهزية الأساس يُرفَع العمود ويُنصَب بمعدّة رفع تتناسب مع ارتفاعه ووزنه؛ فالأعمدة العالية تتطلّب رافعة (كرين) ومخطّط رفع آمنًا، لا مجرد رفع يدوي. يُنزَل لوح القاعدة على المسامير البارزة، وتُضبَط رأسية العمود بدقّة عبر صواميل التسوية مستعينًا بميزان أو شاقول، إذ إن أي ميلان أولي يتضخّم بصريًا وإنشائيًا مع الارتفاع.

تُختَم العملية بعد التحقّق من الرأسية والتسوية: تُربَط الصواميل العلوية بعزم الربط المحدّد على تتابع متقاطع، ثم تُملأ الفجوة تحت اللوح بمونة عدم الانكماش لنقل الحِمل بانتظام إلى الخرسانة، ويُعاد التحقّق من الرأسية بعد الربط. وأخيرًا تُمرَّر الكابلات عبر المجرى، ويُوصَل التأريض، ويُغلَق باب التفتيش. هذا التسلسل — أساس مُعالَج، نصب بمعدّة مناسبة، رأسية مضبوطة، ربط ومونة وتأريض — هو ما يفصل بين عمود يدوم عقدًا وآخر يميل في موسمه الأول.

الأخطاء الشائعة في التركيب — وكيف تُتفادى

الخطأ الأكثر تكلفةً هو الأساس دون المقاس: قاعدة صُمِّمت لعمود أقصر أو نُسِخت من مشروع آخر دون حساب أحمال هذا العمود، فلا تقاوم عزم الانقلاب وتسمح بالميلان أو الاقتلاع تحت الرياح. يليه النصب المبكّر على خرسانة لم تبلغ قوّتها، الذي يشقّق رقبة القاعدة حول المسامير قبل أي حِمل تشغيلي. كلاهما يُتفادى بالالتزام بالتصميم الإنشائي وبزمن المعالجة قبل النصب.

ثم أخطاء الدقّة: ميلان العمود لعدم ضبط الرأسية بصواميل التسوية؛ وخطأ في دائرة المسامير أو بروزها يمنع جلوس اللوح؛ وإهمال مونة التسوية تحت اللوح فلا ينتقل الحِمل بانتظام؛ وربط الصواميل بعزم خاطئ أو بترتيب غير متقاطع. وكلّها تُتفادى بقالب توجيه دقيق للمسامير، وميزان عند النصب، والتزام عزم الربط وتسلسله المحدّد في التصميم.

وأخطرها لأنها خفيّة: التأريض الناقص أو المفقود، ومجرى الكابلات المنسيّ أو المخطئ موقعه، والمعالجة غير المحميّة التي تترك الخرسانة تجفّ سريعًا في الحرّ فيضعف سطحها. هذه لا تظهر يوم التسليم بل لاحقًا — عند أول صاعقة، أو حين يتعذّر تمرير الكابل، أو حين يتشقّق السطح. الوقاية منها بتخطيط المجاري والتأريض قبل الصبّ، وحماية المعالجة، أو باختيار القاعدة المسبقة الصبّ التي تأتي بمجاريها وتأريضها وقوّتها مضبوطةً مصنعيًا.

أساسات أكتار والدعم في التركيب

في مصنع أكتار بحيّ السُّلَي بالرياض، نصنع — إلى جانب الأعمدة بعائلاتها السبع وارتفاعاتها من نصف متر إلى ستة عشر مترًا — القواعد الخرسانية المسبقة الصبّ بمقاسات تتدرّج من 50×50×50 سم إلى 80×80×120 سم، تصل الموقع جاهزةً بمساميرها ومجاريها لتُركَّب دون انتظار معالجة. وتُورَّد القواعد معزولةً ومدهونةً بطبقة بيتومين تحمي الخرسانة المدفونة من الرطوبة والتآكل.

نطابق مقاس القاعدة مع العمود الذي يحملها: نأخذ ارتفاع العمود وطول ذراعه وعدد كشّافاته وموقعه، ونُسند التصميم الإنشائي لأحمال الرياح والانقلاب إلى منطق كود البناء السعودي SBC 301، فنوصي بالمقاس والتسليح المناسبين بدل قاعدة عامّة "تصلح للكل". وعند الحاجة نجهّز للمناقصات حسابات إنشائية مختومة من مهندس، وتقارير سماكة الجلفنة وفق ASTM A123 لمسامير التثبيت والعمود، ضمن حزمة مطابقة SASO وISO 9001.

في مصنع أكتار نصنع العمود وأساسه معًا كمنظومة واحدة، وندعم تركيبه ليجلس مستويًا ومُؤرَّضًا ويدوم. أرسل لنا ارتفاع العمود ونوعه وعدد الكشّافات وموقع المشروع، ويعيد فريقنا الفني توصية مكتوبة بمقاس الأساس المناسب وطريقة تنفيذه وتسلسل تركيبه. الاستشارة مجانية وغير ملزمة.

الأسئلة الشائعة

ما الفرق بين القاعدة المسبقة الصبّ والمصبوبة في الموقع؟

القاعدة المسبقة الصبّ تُصنَع في المصنع داخل قالب تحت ظروف معالجة مضبوطة، فتصل الموقع جاهزةً بمساميرها ومجاريها وتُركَّب في ساعة أو ساعتين دون انتظار معالجة، وبقوّة أعلى وأكثر اتساقًا. أما المصبوبة في الموقع فتُصبّ داخل الحفرة وتُعالَج في العراء، وتتطلّب انتظار أيام قبل النصب وتكون قوّتها أكثر تباينًا. وفي الحالتين يبقى التصميم الإنشائي هو الحاكم لا طريقة الصبّ وحدها.

كم يلزم انتظار الخرسانة قبل نصب العمود؟

المرجع القياسي لقوّة الخرسانة هو 28 يومًا، لكن لا يلزم انتظارها كاملةً؛ الحاكم بلوغ الخرسانة قوّة كافية لمقاومة أحمال النصب وشدّ المسامير، وهي قوّة تُبلَغ عادةً قبل ذلك بكثير حسب الخلطة وظروف المعالجة، ويؤكّدها المهندس واختبار المكعّبات. النصب المبكّر على خرسانة لم تبلغ قوّتها قد يشقّق رقبة القاعدة. والقاعدة المسبقة الصبّ تأتي معالَجةً من المصنع فتُلغي زمن الانتظار.

ما معيار مسامير تثبيت أعمدة الإنارة؟

المعيار الشائع عالميًا هو ASTM F1554، الذي يصنّف المسامير بحسب إجهاد الخضوع إلى الدرجات 36 و55 و105 كيلو رطل/بوصة²، والدرجة 55 هي المعتادة لأعمدة الإنارة وإشارات المرور. تُرتَّب المسامير على دائرة مسامير مطابقة لثقوب لوح القاعدة، وتُثبَّت بقالب توجيه أثناء الصبّ، وتُجلفَن بالغمس الساخن، ويُترَك جزء بارز كافٍ لاستيعاب الصواميل واللوح.

كيف يُحدَّد مقاس قاعدة عمود الإنارة؟

بالحساب الإنشائي لا بالنقل من مشروع سابق. الحِمل الحاكم هو الرياح، التي تنشئ عزم انقلاب يزداد مع ارتفاع العمود وطول ذراعه وعدد كشّافاته. يُصمَّم الأساس بمنهجية كود البناء السعودي SBC 301 لتتجاوز مقاومته ووزنه عزم الانقلاب بهامش أمان دون أن يتولّد شدّ صافٍ تحت القاعدة. لذلك يكبر الأساس كلّما كبر العمود وأحماله، ولا يصلح أساس واحد لكل الأعمدة.
